【小二講裝修】第四十五期 裝修的一些環節
一般來說,你在網上找到的裝修流程大致是這樣滴:
1.前期設計--2.主體拆改--3.水電改造--4.貼磚--5.木工--6.刷墻面漆--7.熱水器安裝--8.廚衛吊頂--9.櫥柜安裝--10.煙機灶安裝--11.木門安裝--12.地板安裝--13.鋪貼壁紙--14.開關插座安裝--15.燈具安裝--16.五金潔具安裝--17.窗簾桿安裝--18.拓荒保潔--19.家具進場--20.家電安裝--21.家居配飾,那么這21個環節,到底是如何操作的呢?
一、裝修全過程21環節解析
(一)前期設計

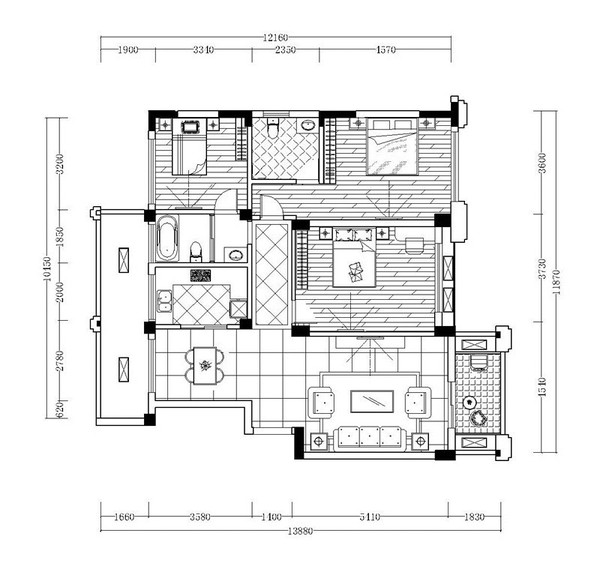

設計環節是裝修設計的靈魂環節,裝飾的舒適性、合理性、功能性基本都是在前期的設計環節進行合理設定。
在前期設計中,必須還要做的一件事,那就是對戶型進行一次詳細的測量,測量的內容主要包括:
1、明確裝修過程涉及的面積。特別是貼磚面積、墻面漆面積、壁紙面積、地板面積;
2、明確主要墻面尺寸。特別是以后需要設計擺放家具的墻面尺寸。順道提醒大家,開工之前不要忘記去物業辦理開工手續,交納裝修押金。

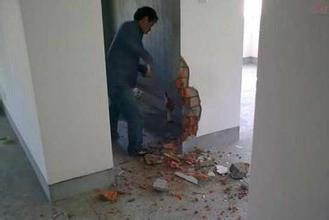

(二)主體拆改
進入到施工階段,主體拆改是先上的一個項目,主要包括拆墻、砌墻、鏟墻皮、換塑鋼窗等等。主體拆改說白了,就是先把工地的框架先搭起來。
注意:這一塊值得一提的是:拆除時候承重墻不建議砸,如果執意要砸,你要想好是去物業申請還是私自砸掉,但客觀來說,建議您好不要改動任何承重結構!

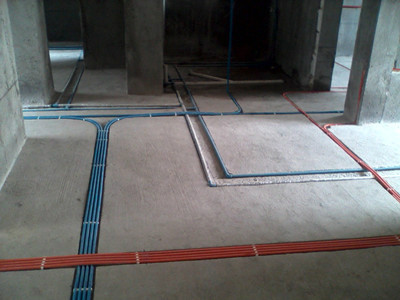

(三)水電改造
水電路改造之前,主體結構拆改應該基本完成了。在水電改造和主體拆改這兩個環節之間,還應該進行櫥柜的第一次測量。其實所謂的櫥柜第一次測量并沒有什么實際內容,因為墻面和地面都沒有處理,櫥柜設計師不可能給出具體的設計尺寸,而只是就開發商預留的上水口、油煙機插座的位置,提出一些相關建議。主要包括:
1、看看油煙機插座的位置是否影響以后油煙機的安裝;
2、看看水表的位置是否合適;
3、看看上水口的位置是否便于以后安裝水槽。
水路改造完成之后,好緊接著把衛生間的防水做了。廚房一般不需要做防水。
注意:水電改造和防水每一項做完都不要忘了檢查哦...
有些業主一直認為裝修開始之前,一些主料應該事先進場。我要說的是,除非是主體拆改需要用的主料,否則,諸如瓷磚、大芯板等主料的進場時間應該在水電改造之后。因為電路改造如果涉及地面開槽的話,瓷磚、大芯板碼放的位置不當?shù)脑挘と税醽戆崛ズ苁锹闊┰诖颂嵝炎⒁狻?br />
還有就是:無論你是什么標準裝修,水電和防水是重要的環節,很多人說線路一定要橫平豎直,其實不然...這樣出來確實美觀,看起來很專業!但是...如果你懂,我就不多說了。你不懂的話,我就要告訴你:好看不見得實用,線路一超過3個彎頭,將來出問題了都不好出線!墻面如果槽子比較長,橫平會破壞原墻結構!
(四)貼磚
在瓦工作業的過程,還涉及以下三個環節的安裝:
1、過門石、大理石窗臺的安裝。過門石的安裝可以和鋪地磚一起完成,也可以在鋪地磚之后,大理石窗臺的安裝一般在窗套做好之后,安裝大理石的工人會準備玻璃膠,順手就把大理石和窗套用玻璃膠封住了。
2、地漏的安裝。地漏是家裝五金件中第一個出場的,因為它要和地磚共同配合安裝。所以,業主在開始逛建材的時候,應該趕早兒買地漏。
瓦工離場,這時候可以約櫥柜第二次測量了,準確地說,在廚房墻地磚貼完之后,就可以約櫥柜第二次測量。
注意:瓦工進場后,先要和師傅說一下,先做一下防水保護層,不然很容在衛生間鋪磚的時候破壞防水層!還有就是鋪完磚以后,再做一次試水,看積水是否都流向地漏!
(五)木工
瓦工、木工、油工是施工環節的“三兄弟”,基本出場順序是:瓦——木——油。基本出場原則是——誰臟誰先上。“誰臟誰先上”也是決定家裝順序的一個基本原則之一,我后面還會提到。
其實像包立管、做裝飾吊頂、貼石膏線之類的木工活從某種意義上說也可以作為主體拆改的一個細環節考慮,本身和水電路改造并不沖突,有時候還需要一些配合,諸如我之前提到的——“家里準備做假墻的話,要考慮假墻上是否有水電線路,如果有的話,應該讓水電改造的工人預埋管。”
(六)刷墻面漆
“油工老三”進場,主要完成墻面基層處理、刷面漆、給“木工老大”打的家具上漆等工作。準備貼壁紙的業主,只需要讓“油工老三”在計劃貼壁紙的墻面做基層處理就可以。至于是否要留后一遍面漆,個人感覺這個問題沒必要太較真兒,從我裝修過的經驗來看,留一遍面漆的意義不是很大,因為后面的操作沒有比刷漆再臟的了。當“老大”、“老二”、“老三”相繼離場之后,很多業主會認為自己的裝修快結束了,其實按環節來數的話,三分之一還不到。大家之所以有這種感覺是因為,人們普遍理解的裝修只是裝修的“施工環節”,其實裝修的“安裝環節”也是裝修的重頭所在。
如果說“設計環節”是把我們未來家的樣子“構想”一下的話,那么“施工環節”就是把我們的家“包裝”一下,真正說“置備”家當幾乎都在“安裝環節”。
其實大家會覺得說油漆是簡單的活了,刮膩子誰不會!其實跑這么多工地,我覺得油漆工和瓦工是不好干的;陰角,陽角,縫子,平整度一絲都馬虎不得!再加上很多房地產的作品墻不平,不正,不直;這都是很麻煩的事!
(七)熱水器安裝
墻面、地面裝修完畢后即可通知熱水器送貨、安裝。熱水器安裝一般在吊頂之前,燃氣熱水器成為現在的趨勢,一般安裝在廚房或者封閉式陽臺,如果是電熱水器,則安裝在衛生間。
別忘了裝好之后,試試水啊!

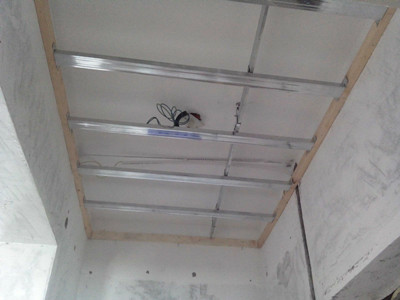

(八)廚衛吊頂
熱水器安裝完了,下一步就是吊頂。廚衛吊頂作為安裝環節打頭陣的,還是在延續對家的“包裝”。在廚衛吊頂?shù)耐瑫r,廚衛的防潮吸頂燈、排風扇(浴霸)應該已經買好了。一般都是廚衛吸頂燈、排風扇(浴霸)同時裝好。
(九)櫥柜安裝
吊頂結束后,可以約櫥柜上門安裝了。同時安裝的還有水槽(可以不包括上下水件)和煤氣灶,櫥柜安裝之前好協調物業把煤氣通了,因為煤氣灶裝好之后需要試氣。

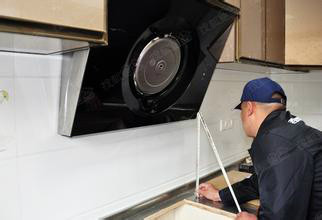

(十)煙機炤具安裝
煙機灶安裝好能和櫥柜安裝安排到同一天,方便雙方師傅協調。
(十一)木門安裝
在櫥柜安裝的第二天,早在一個多月前木門測量完成后,現在可以約安裝了。裝門的同時要安裝的合頁、門鎖、地吸。實木門的制作周期一般為一個月~45天,所以,為了讓工期銜接緊密,要在主體拆改完成之后盡早讓木門廠家上門就門洞尺寸進行測量。關于門洞的處理,大家需要注意一點,如果家里門洞的高度不一,需要工人處理成等高——好看。

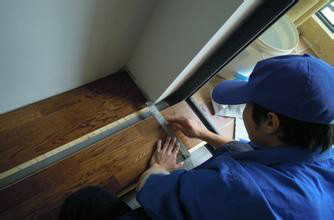

(十二)地板安裝
在木門安裝的第二天就可以安裝地板了,地板安裝需要注意以下幾個問題:
1、地板安裝之前,好讓廠家上門勘測一下地面是否需要找平或局部找平,有的裝修公司或整修隊會建議業主地面找平或局部找平,以地板廠家的實際勘測為準;(不過根據現實情況,我看基本100%的都要先做找平,現在的開發商啊,唉...)
2、地板安裝之前,家里的鋪裝地板的地面要清掃干凈,要保證地面的干燥,所以清掃過程不要用水。
(十三)鋪貼壁紙
在地板安裝的第二天,家里收拾干凈了,就可以約壁紙鋪貼了。順利的話,同樣是一天的時間。有條件的話,鋪貼壁紙的當天,地板應該做一下保護;沒條件也沒關系,把清理地板上遺留的壁紙膠交給拓荒保潔也沒問題。鋪貼壁紙之前,墻面上要盡量做到“什么都不要有”。
(十四)開關插座安裝
在衛生間里,所有插座和開關建議都是防水的,插座要帶蓋子。入口處的電燈開關,建議使用感應型或者熒光型,黑天回家,省得摸黑。
開關插座寧多也不要少,在布置插座的地方,至少要保留有一個插座。需知,一般家用電器都會越來越多,一旦有了新電器卻沒有插座時,要想再安裝就難了。
(十五)燈具安裝
裝燈,沒啥好說的。裝完燈,家里就亮了,告別了裝修期間100瓦的白熾燈泡刺眼的強光——感覺不錯。
(十六)五金潔具安裝
之前買好的上下水管件、衛浴掛件、馬桶、晾衣架等等,一并就都裝上。前面那些“大件”裝好之后,家里仍然十分“生冷”,等到燈具、五金潔具裝好之后,家里就“活”了,真的“活”了。
一點不夸張地說,你第一次打開龍水看著水“嘩、嘩”的往出流,心里都會挺美;第一次在家里新裝的馬桶出恭,都會很有成就感,當然,也別沒事就小個便。
(十七)窗簾桿安裝
窗簾桿的安裝標志著家裝的基本結束。你可以歇一口氣了,忙的昏天暗地的裝修日子終于迎來來曙光。
(十八)拓荒保潔
拓荒保潔之前,不要裝窗簾,拓荒保潔時,家里不要有家具以及不必需的家電,要盡量保持更多的“平面”,以便拓荒保潔能夠徹底的清掃。
說到這里:我想說句,在主材安裝完畢之中,安裝一項,你好給師傅說一下把紙箱之類全部清理掉,不然你后期會很麻煩!

(十九)家具進場
關于家具的購買時間,我的建議是,早也要在水電路改造完成之后,這樣,選擇家具的基本尺寸范圍我們心里才大致有數。所以,有些同學在裝修還沒開始之前,已經急著把家具都訂了,個人感覺沒什么必要。

因為在裝修中很多地方的尺寸會發生一定的變化,你早早就定了家具,后尺寸,顏色,風格如果都不搭,你就后悔莫及了...
(二十)家電進場
到了這時候,家電該進場的進場,該安裝的安裝,準備入住了!
建議:后期無論安裝什么!都要讓師傅們小心,因為后期很多部門安裝的時候,你的乳膠漆和壁紙等墻面工程都已經完工了,到時候要是不小心磕磕碰碰,這個也很麻煩...
(二十一)家居配飾
家居配飾,家裝的后一步,而且已經由裝修轉為裝飾了,包括窗簾的安裝都屬于家居配飾環節。至于買窗簾,好是在訂好家具之后,以免風格沖突。家居配飾還包括可以考慮買一些綠色植物、掛墻畫、擺設工藝品等等等等……總之,入住之后,你就可以自由發揮了。
二、裝修過程的劃分
具體說明:
1、設計思路,為了生活環境的獨特性,我們可以不出效果圖,但我們首先要有設計思路;
2、主體拆改,是為了把毛坯房徹底變成工地。主體拆改包括的內容上面剛剛說過——“拆墻、砌墻、鏟墻皮、拆暖氣、換塑鋼窗等等”,以及部分木工活;
3、隱蔽工程,就相當于“內科手術”。隱蔽工程要先做,也就是大家常說的“裝修開始,水電先行”;
4、覆蓋工程,如同給家“穿衣服”。木工的窗套、埡口,瓦工貼磚、過門石,窗臺的安裝,油工刷漆——木、瓦、油這三項屬于基礎工程,后面的扣板吊頂、鋪裝地板、貼壁紙結束后,衣服就算穿完了;
5、安裝階段,主要完成功能性的實現。包括:櫥柜、木門、開關插座、燈具安裝、五金、潔具、窗簾桿……每一項都是有其既定的功能;
6、收尾階段,說白了,就是把還不構成“可以搬家入住”的因素補充完整。
了解了這些,你就對裝修所有環節不慌,有條不紊的進行新家規劃啦!
